平成22年度秋期 ITパスポート 問46 解説

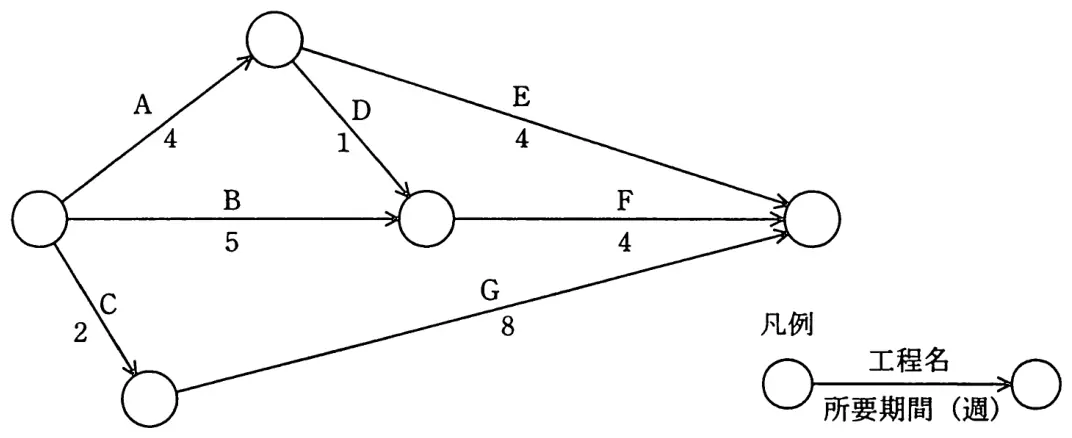

図のアローダイアグラムで示される日程のプロジェクトが開始されてから5週が経過した。各工程の進捗率が表に示すとおりの場合,プロジェクト完了の遅延につながる工程はどれか。ここで,今後の各工程の作業は,当初の予定どおり進むものとする。
| 工程名 | A | B | C | D | E | F | G |
| 進捗率(%) | 100 | 80 | 100 | 100 | 25 | 0 | 25 |

- アB
- イE
- ウF
- エG
答えを見る
正解 エG
要点クリティカルパス上の工程が遅れると全体が遅れる
解説
クリティカルパスはC→G(2 + 8 = 10週)で,遅れているGが全体の完了を遅らせます。
- Gは2週目に開始し,5週経過時点で予定は3週分。実績は8 × 25% = 2週分なので1週遅れ → 完了は11週目
- B:5 × 80% = 4週分が済み,残り1週で6週目に完了。Fは6週目から4週で10週目に完了し,遅延しない
- E:Aが4週目に終わり,残り3週で8週目に完了するので遅延しない
- F:Bの完了を待つ工程なので0%でも予定どおり
ア・イ・ウは余裕があるので誤り。
