平成22年度春期 ITパスポート 問35 解説

図のアローダイアグラムで,AからGに至る全体の作業日数に影響を与えないことを条件に,C→Fの作業の遅れは最大何日間まで許容できるか。

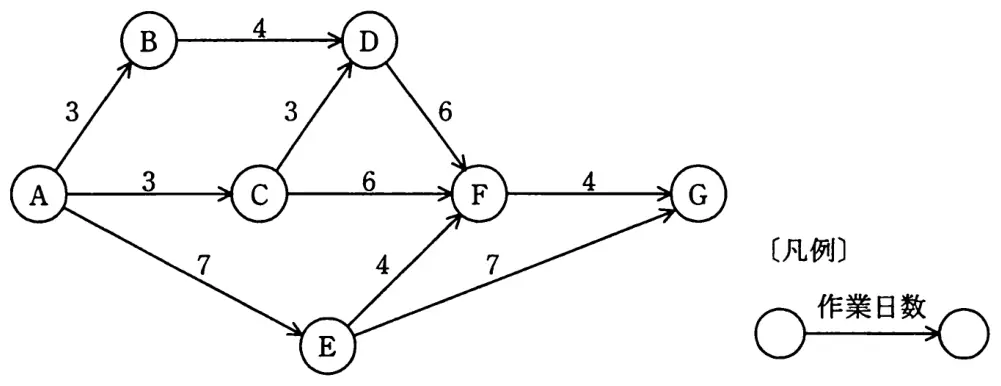

平成22年度春期 問35 図1
  1. ア1
  2. イ2
  3. ウ3
  4. エ4
答えを見る

正解 エ4

要点余裕日数=後続の最遅開始日−(先行の最早日+作業日数)

解説

C→Fの作業は最大4日まで遅れても全体の日数に影響しません。

  • 最早結合点時刻:B=3、C=3、E=7、D=max(3+4, 3+3)=7、F=max(7+6, 3+6, 7+4)=13、G=max(13+4, 7+7)=17
  • クリティカルパスはA→B→D→F→G(17日)で、Fは13日目までに到達すればよい。
  • C→Fは3日目に始められ、3+6=9日目に終わるので、13−9=4[日]の余裕がある。

したがってア・イ・ウは誤りです。
