平成22年度春期 ITパスポート 問91 解説
問89〜92
在庫管理システムの開発計画に関する次の記述を読んで,問89~92に答えよ。
Sさんは,在庫管理システム(以下,システムという)を構築するプロジェクトに参加することになった。
システムの開発計画は,プロジェクトにおける成果物及び完了基準を明確にした上で,作業分割,作業内容定義,作業順序設定,作業期間見積り,スケジュール作成の五つのステップに分けて順に実施される。
(1) 作業分割では,WBS(Work Breakdown Structure)を用いて,成果物の作成作業を細分化する。WBSは,全体の作業を分割し,その構成要素を階層構造として整理したものである。
(2) 作業内容定義では,分割した各作業の成果物と工数を定義する。
(3) 作業順序設定では,作業間の前後関係を決定する。
(4) 作業期間見積りでは,作業の工数を要員数で割ることで,作業期間を求める。
(5) スケジュール作成では,各作業期間を基に開始日と終了日を決定する。
Sさんは,先輩の指導の下で,図に示すWBSによるシステムの作業分割を実施した。

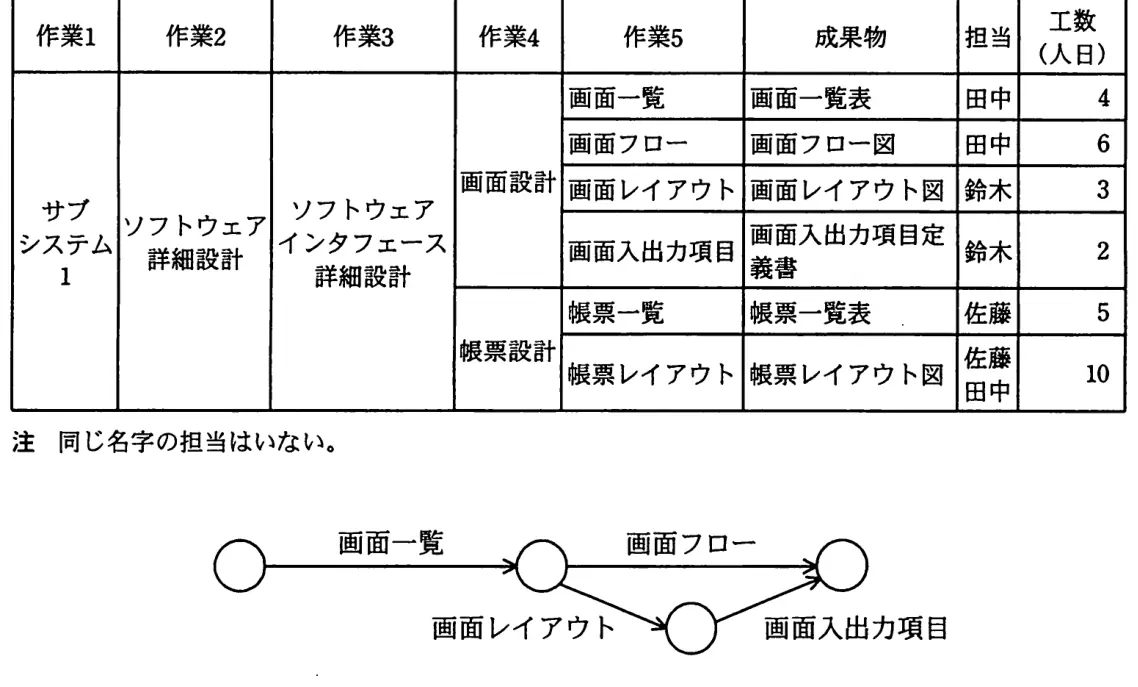

作業内容定義では,作業分割で作成したWBSを基に,担当,工数を加えた表を作成した。次の表はその一部を示したものである。画面設計での作業5の作業間には次の図に示す順序関係があるとき,画面設計のクリティカルパスの作業日数はどれか。図では,作業の流れを矢印で,作業名を矢印の上又は下に示している。

- ア5
- イ9
- ウ10
- エ15
答えを見る
正解 ウ10
要点クリティカルパスは所要日数が最長の経路
解説
画面設計の作業は、各担当が1名なので作業日数=工数です。図の順序関係から経路は2つです。
- 画面一覧→画面フロー:4+6=10[日]
- 画面一覧→画面レイアウト→画面入出力項目:4+3+2=9[日]
最も長い経路の10日がクリティカルパスの作業日数です。
- ア:5は経路の一部だけの日数なので誤り。
- イ:9はもう一方の経路の日数なので誤り。
- エ:15は全作業の合計(4+6+3+2)で、並行作業を考慮していないので誤り。
