平成22年度春期 ITパスポート 問92 解説

問89〜92

在庫管理システムの開発計画に関する次の記述を読んで,問89~92に答えよ。

Sさんは,在庫管理システム(以下,システムという)を構築するプロジェクトに参加することになった。

システムの開発計画は,プロジェクトにおける成果物及び完了基準を明確にした上で,作業分割,作業内容定義,作業順序設定,作業期間見積り,スケジュール作成の五つのステップに分けて順に実施される。

(1) 作業分割では,WBS(Work Breakdown Structure)を用いて,成果物の作成作業を細分化する。WBSは,全体の作業を分割し,その構成要素を階層構造として整理したものである。

(2) 作業内容定義では,分割した各作業の成果物と工数を定義する。

(3) 作業順序設定では,作業間の前後関係を決定する。

(4) 作業期間見積りでは,作業の工数を要員数で割ることで,作業期間を求める。

(5) スケジュール作成では,各作業期間を基に開始日と終了日を決定する。

Sさんは,先輩の指導の下で,図に示すWBSによるシステムの作業分割を実施した。

平成22年度春期 問89〜92 図1

Sさんは,作業期間見積りを行い,作業期間を基に作業の開始日と終了日を決定し,スケジュール作成を行った。次の表はスケジュールの一部を示したものである。スケジュールを見た先輩から誤りを指摘された。Sさんが受けた指摘として,適切なものはどれか。次の図は6月のカレンダであり,土日は作業を行わないものとする。

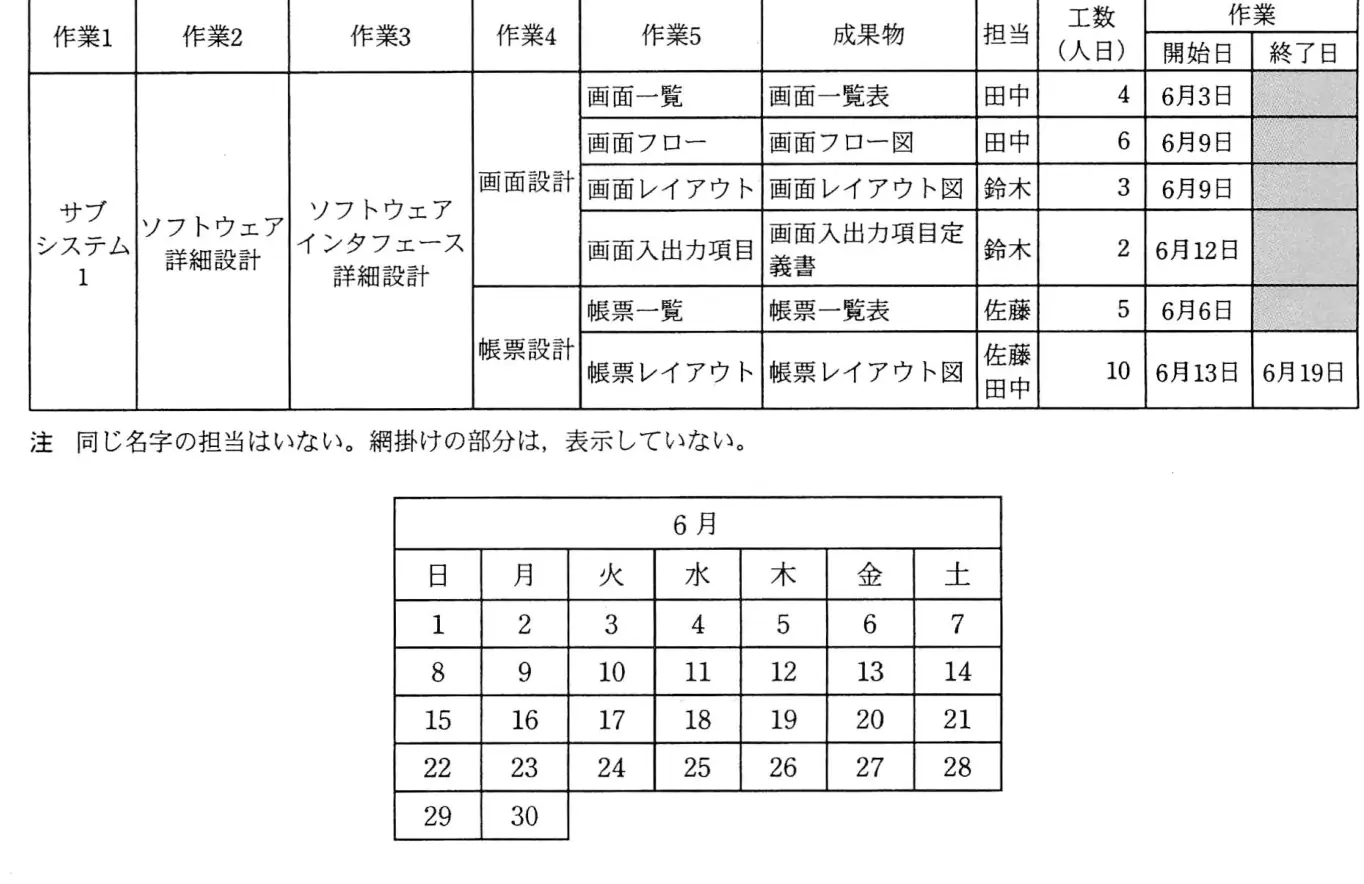

平成22年度春期 問92 図1
  1. ア帳票レイアウトの工数は10なので,終了日は6月26日である。
  2. イ帳票レイアウトの作業は,田中さんの前作業が重なるので終了日を6月19日に設定できない。
  3. ウ帳票レイアウトの作業は,担当が2名割り当てられているので,終了日を6月18日に設定することができる。
  4. エ帳票レイアウトの作業は,ほかの作業と比較して工数が多いので,作業期間を長めに見積もる必要がある。
答えを見る

正解 イ帳票レイアウトの作業は,田中さんの前作業が重なるので終了日を6月19日に設定できない。

要点スケジュールは担当者の作業の重なりも確認する

解説

田中さんは画面フロー(工数6、6月9日開始)を1人で担当しており、土日を除くと9・10・11・12・13・16日の6日間で、終了は6月16日です。帳票レイアウトは6月13日開始なので、田中さんの作業が重なり、6月19日に終了できません。

  • ア:2名で担当するので10÷2=5日で、13・16・17・18・19日の5日間となり、6月26日ではないので誤り。
  • ウ:5日間なので18日終了にはならず誤り。
  • エ:工数から作業期間を求めているので、長めに見積もる根拠にはならず誤り。
