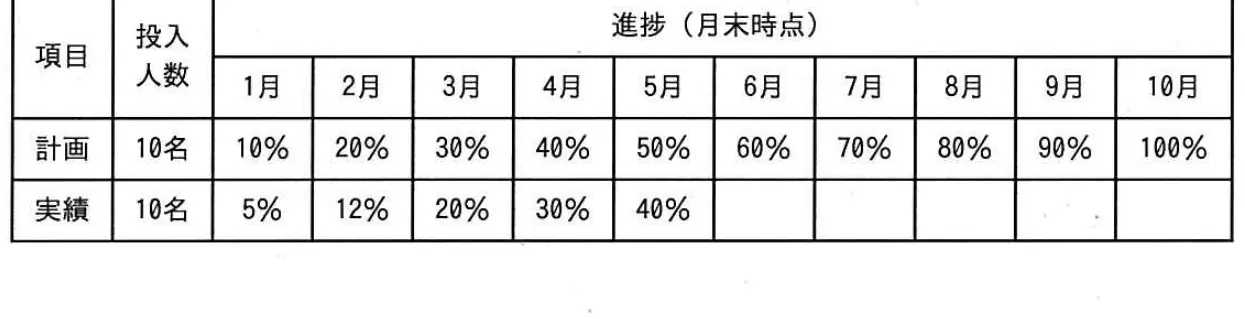

10か月で完成予定のソフトウェア開発プロジェクトにおいて,投入人数及び月末時点での進捗は表のとおりである。プロジェクトの立ち上がりで効率が悪かったことから,5月末時点の進捗が計画の50%に対して40%であった。4月以降の生産性が維持できるとすると,開発期限厳守のためには6月以降に必要な追加人員は最低何人か。ここで,追加人員の生産性は,既に投入済みの人員の4月以降の生産性と同じとする。

平成28年度秋期 問43 図1
  1. ア1
  2. イ2
  3. ウ5
  4. エ12
答えを見る

正解 イ2

要点必要人数は残作業量÷(残期間×1人当たり月生産性)

解説

4月以降の生産性で残りを計算します。

  • 4月・5月は各月10%進捗(30→40%も20→30%も10ポイント)、投入10名なので1人当たり 10 ÷ 10 = 1[%/人月]
  • 残りの作業 = 100 − 40 = 60[%]、残り期間は6月〜10月の5か月
  • 必要な1か月の進捗 = 60 ÷ 5 = 12[%/月]
  • 必要人数 = 12 ÷ 1 = 12[名]
  • 追加人員 = 12 − 10 = 2[名](イ)
  • エの12は必要総人数で、追加人数ではありません。
