令和元年度秋期 ITパスポート 問26 解説

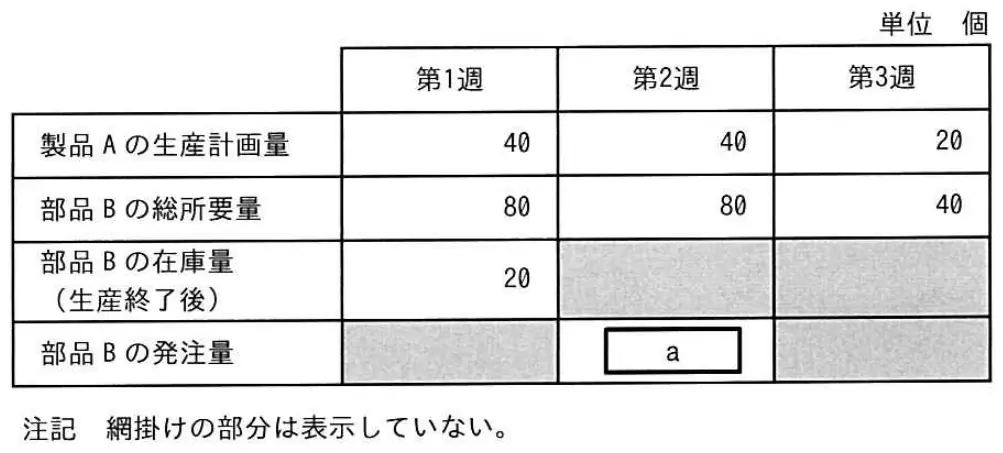

製品Aの生産計画量,部品Bの総所要量及び在庫量が表のとおりであるとき,第2週における部品Bの発注量aは何個か。
〔条件〕
・製品Aの生産リードタイム(着手から完成までの期間)は無視する。
・製品Aを1個生産するためには部品Bが2個必要であり,部品Bは製品Aの生産以外には使われない。
・部品Bの発注は,各週の生産終了後に行い,翌週の生産開始までに入荷する。
・部品Bの安全在庫は,当該週の部品Bの総所要量の25%とする。
・部品Bの第1週の生産開始前の在庫量を100個とする。

- ア30
- イ40
- ウ60
- エ80
答えを見る
正解 ア30
要点発注量=翌週の総所要量+安全在庫−当週の生産終了後の在庫量
解説
第2週の生産終了後に発注する部品Bは第3週の生産に使うため、第3週の総所要量と安全在庫をまかなえる量から第2週末の在庫を引いて求めます。
- 第1週の発注量 = 第2週の所要量80 + 安全在庫(80×25%)20 − 第1週末在庫20 = 80[個]
- 第2週末の在庫 = 20 + 80 − 80 = 20[個]
- 第3週の安全在庫 = 40 × 0.25 = 10[個]
- a = 40 + 10 − 20 = 30[個]
よってアの30個です。40・60・80は安全在庫や在庫量の扱いを誤ったときの値です。
